時序變遷,歲月更迭,值此萬物繁盛之際,南昌縣人才公共實訓基地(縣中專)項目自4月27日開工至5月11日近半月以來,各項工程有條不紊推進中。項目部嚴格按照南昌市政建設集團相關管控動作標準執行,現將項目施工現場整體進展情況通報如下:
一、安全生產及文明施工
1、每周進行安全聯合大檢查,對發現的問題督促及時整改。
2、新進場工人進行安全教育及技術交底,現場張掛安全生產標語,加大安全宣傳。
3、應對惡劣雷雨天氣,切斷施工區總配電,短暫暫停戶外露天施工。

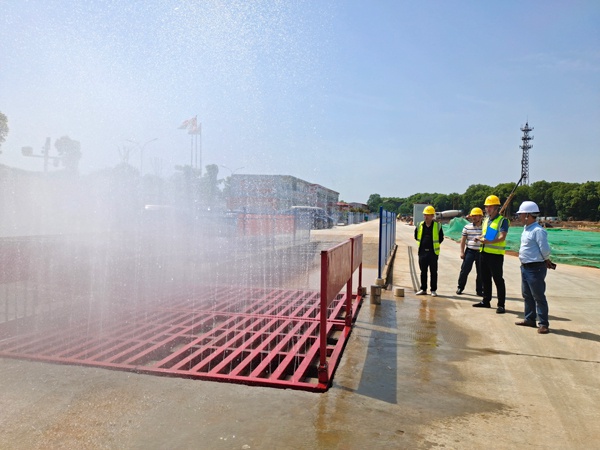

4、施工區道路每日沖洗,保持整潔,避免揚塵。
5、對施工區安全用電及起重作業重點管控。
二、質量管控
1、參觀ALC加氣砼條板廠家及實地考察施工安裝在建工程。
2、考察擬定勞務班組施工作業及管理水平。
3、對入巖及終孔巖樣進行確認、測繩復核、鋼筋籠制作加工質量抽檢等。
三、進度管控
朝著做好現場總平面場地規劃的目標,保證現階段及后續施工能盡最大可能鋪開工作面,以便應對建設單位后期可能提出的更高工期目標。目前完成情況:自4月27日開工截止5月11日,一期270根樁,已完成154根樁澆筑,完成57%。
四、項目協調
1、催辦圖紙?jiān)O(shè)計終稿及全部送審,催辦預算編制終稿。
2、與資料外包單位負責人對接,強調針對按照最低市優標準,上報質安站的相關申請報表需及時提交。
3、參與裝修及室外附屬工程設計及預算編制工作,針對下一步的預算送審盡量向設計概算批復中的建安費靠攏;在打造精品項目的同時,做到使公司利益能實現最大化。
